เทคโนโลยีการเสริมแกร่งสำหรับการรั่วของเขื่อนที่ซับซ้อน
โครงสร้างเขื่อนการอัดฉีดเพื่อป้องกันการรั่ว
1. พื้นหลังโครงการ
การเสริมแกร่ง: ร่องรางประตูน้ำผ่านเขื่อน, กำแพงท่าน้ำแ divert, กำแพงสุดทางของช่องปล่อยทราย, และอื่น ๆ, มีการรั่วของรูปแบบและขนาดต่าง ๆ เพื่อรักษาความปลอดภัยในการใช้งานระยะยาวของเขื่อน, หน่วยงานจัดการได้รวบรวมงบประมาณเพื่อจ้างทีมวิศวกรรมมืออาชีพเพื่อดำเนินการหยุดการรั่วและการเสริมแกร่ง หลังจากยอมรับค่าคอมมิชชัน, บริษัทได้เสนอแนวคิดในการซ่อมแซมงานรั่วและการอุด, และหลังจากแต่ละหน่วยผ่านแผนการ, การดำเนินงานในสถานที่ที่เกี่ยวข้องถูกดำเนินการ.
2. วิธีการแก้ไข
สถานการณ์การรั่วหลักของโครงการนี้ถูกแบ่งออกเป็น 3 โซนและ 6 ประเภท ตามสภาพการรั่ว, แนวทางในการวางแผนมีดังนี้:
(1) การรั่วน้ำในต่อของการก่อสร้างหรือรอยแตก วิธีการเทศาสตร์เฉียง 45 องศาจะรวมกับวิธีการเสริมแกร่งการอุดรั่วด้วยเรซิ่นโพลิยูเรเทนแบบสองขั้นตอน การใช้เรซิ่นที่สามารถขยายตัวเองเพื่ออุดการรั่วน้ำชั่วคราวในขั้นตอนแรก, แล้วอัดฉีดรูเดิมด้วยเรซิ่นที่ไม่ขยายตัวเพื่อส่งเสริมการป้องกันการรั่วระยะยาวและการเสริมแกร่ง
(2) ตามลักษณะโครงสร้าง, เลือกเรซิ่นโพลิยูเรเทนที่มีความยืดหยุ่นและไม่ขยายตัวและแข็งแรงเป็นวัสดุการอัดฉีดเพื่อเสริมแกร่งและป้องกันการรั่วระยะยาว
(3) เมื่อทดสอบพบว่ามีช่องว่างภายในโครงสร้างหรือที่ต่อของการหุ้มเหล็ก, ควรใช้วัสดุอัดฉีดที่มีฐานเป็นซีเมนต์หรือเรซิ่นเพื่อเติมตามลักษณะของพวกเขา
(4) เมื่อพบการรั่วที่เป็นความชื้นแต่ไม่สามารถระบุพื้นที่ที่แตกได้ชัดเจน, ควรใช้สารป้องกันน้ำที่สามารถทะลุไป

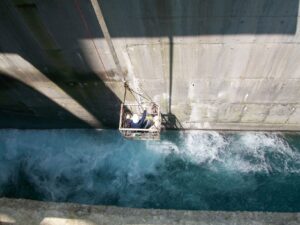

(5) รูของสลักกล้าและรูหลักที่เกิดการรั่วน้ำควรจะเติมด้วยเรซิ่นภายใต้แรงดันเพื่อป้องกันการรั่ว
(6) ทุกรูการอัดฉีดและรูที่ไม่รั่วควรเติมและซ่อมแซมด้วยซีเมนต์ที่แข็งเร็วหรือมอร์ตาร์เรซิ่น
3. การออกแบบงาน

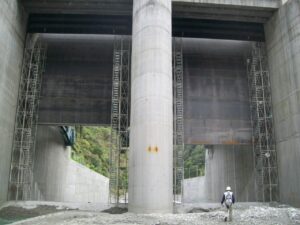

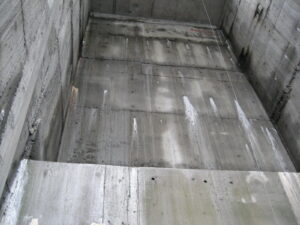

ตำแหน่งการรั่วหลักของโครงการนี้ถูกแบ่งออกเป็น 3 บล็อก:

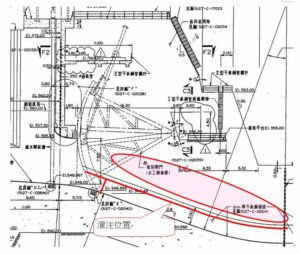

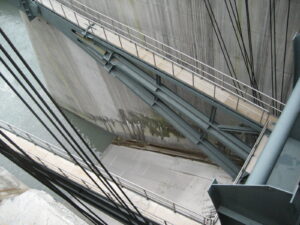

(1) ด้านล่างของร่องรางประตูน้ำผ่านเขื่อน การตัดสินใจเส้นทางการรั่วคือมันขยายตัวจากผิวที่เทคอนกรีตรองไปถึงด้านล่างของประตู วางแผนจะใช้วิธีการอัดฉีดเรซิ่นโพลิยูเรเทน อัดฉีดที่ต่อการก่อสร้างอย่างเต็มที่เพื่อแก้ปัญหาการรั่วอย่างสมบูรณ์

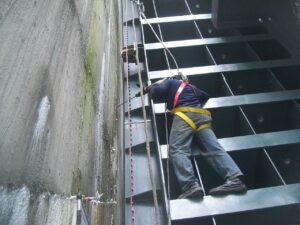

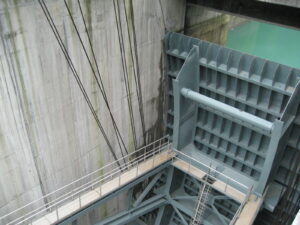

(2) ที่ต่อหุ้มเหล็กด้านล่างของกำแพงท่าน้ำแบ่ง ตัดสินใจว่าน้ำซึมไหลผ่านที่ต่อระหว่างการหุ้มเหล็กและโครงสร้างเขื่อนและขยายไปถึงต่อการก่อสร้างที่ตำแหน่ง วางแผนจะฉีดผิวซีลที่ที่ต่อระหว่างการหุ้มเหล็กและประตูและตามปลายบนของการหุ้มเหล็กตามลำดับ, และค้นหาช่องระหว่างการหุ้มเหล็กและโครงสร้างเพื่อการอัดฉีดด้วยวิธีการตรวจจับการสั่นสะเทือน

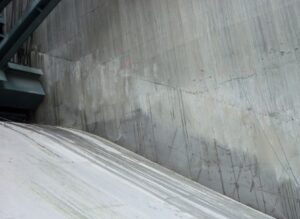

(3) กำแพงกั้นช่องปล่อยทราย ศึกษาการซึมน้ำผ่านต่อการก่อสร้างและรูสลักกล้าที่มีขนาดต่าง ๆ แผน: ทาสารป้องกันน้ำที่สามารถซึมผ่านฐานซีเมนต์บนผิวด้านบนของกำแพงเพื่อบล็อกเส้นทางการซึม; และการอัดฉีดเพื่อป้อง
4. กระบวนการดำเนินงาน
เนื่องจากมีการซ่อมแซมเขื่อนที่คล้ายคลึงกัน, บริษัทได้มีประสบการณ์มากมายตั้งแต่ปี 1993, และกระบวนการก่อสร้างได้ดำเนินไปอย่างราบรื่น อย่างไรก็ตาม, ตำแหน่งการรั่วของโครงการนี้แพร่กระจายอยู่และโครงสร้างมีความชันสูง ระหว่างการทำงาน, พื้นที่ของราวระนาบถึงมากกว่าหนึ่งพันตารางเมตร, และการทำงานต้องประสานงานกับการดำเนินการระงับ, ซึ่งใช้เวลามากขึ้น นอกจากนี้, เนื่องจากเขื่อนได้ดำเนินการไปเป็นระยะเวลา, มีฝุ่นละอองและตะกอนมากในรอยแตก, ซึ่งทำให้การทำความสะอาดยิ่งซับซ้อนขึ้น กระบวนการที่เหลือจะดำเนินการตามขั้นตอนการดำเนินการมาตรฐาน, และไม่พบความผิดปกติใด ๆ
5. ผลลัพธ์
เรซิ่นโพลิยูเรเทนถูกนำเข้ามาจากเยอรมนีไปยังไต้หวันในปี 1992 และได้รับการใช้สำหรับการเพิ่มความแข็งแรงในการป้องกันการรั่วของวิศวกรรมเป็นเวลา 30 ปี ในโครงการนี้, บริษัทของเราปฏิบัติตามขั้นตอนการดำเนินการมาตรฐาน, โดยใช้เรซิ่นที่ขยายตัวเองและเรซิ่นที่ไม่ขยายตัวที่มีความยืดหยุ่นและความแข็ง, เพื่อซีลรอยแตกที่มีประสิทธิภาพ, ยึดติดกับโครงสร้างและเติมช่องว่างที่ต่อผิว, และได้ผลลัพธ์ที่ดี การตรวจสอบและการยอมรับจากหน่วยงานจัดการยืนยันว่าไม่มีการรั่วที่ตำแหน่งการเพิ่มความแข็งแรง, งานการอัดฉีดเพื่อป้องกันการรั่วของร่างกายเขื่อนได้สำเร็จอย่างสมบูรณ์
