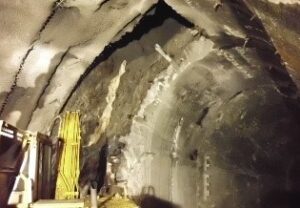

การขุดและเสริมแรงด้วยการขึ้นปูนของส่วนภูเขา
การขยายอุโมงค์-การรวมปูนของภูมิประเทศหินแตกและการเสริมแรงด้วยการเจาะหินด้วยตนเอง
1. ภาพรวมโครงการ
การขุดและเสริมแรงด้วยการขึ้นปูนของส่วนภูเขา: เนื่องจากความต้องการทางฟังก์ชันของอุโมงค์ภูเขาเก่า ได้วางแผนที่จะลบการทำผิวและขุดที่ตำแหน่งที่กำหนดในอุโมงค์และตั้งแผงผ่านที่ยาว 15 เมตร เพราะภูมิประเทศหินรอบๆ อุโมงค์ในส่วนนี้เป็นชิสต์สีดำและเขียวที่มีข้อต่อ ผู้รับเหมาเดิมได้วางแผนที่จะใช้สลักหินยาว 6 เมตรเพื่อเสริมแรงภูมิประเทศหินเพื่อรับรองความปลอดภัยในการก่อสร้าง
อย่างไรก็ตาม เนื่องจากมวลหินในระยะการบุกรุกของสลักหินแตกเป็นชิ้นๆ มากเกินไป ไม่สามารถทำให้ได้ความแข็งแกร่งตามที่ออกแบบได้ เพื่อให้โครงการดำเนินการได้ราบรื่น ผู้รับเหมาเร่งค้นหาผู้เชี่ยวชาญมืออาชีพเพื่อดำเนินการปรับปรุงและขึ้นปูนมวลหินในส่วนนี้ และร่วมมือกับการทำงานของสลักหิน
2. วิธีแก้ไข

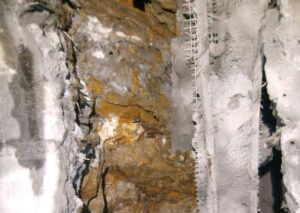

หลังจากรับงาน บริษัททันทีจัดตั้งทีมงานเพื่อศึกษาข้อมูลทางธรณีวิทยาและบันทึกการขุดทดลองต่างๆ ในภูมิภาคอย่างละเอียด และมอบหมายให้วิศวกรที่มีประสบการณ์ในการก่อสร้างอุโมงค์ทำการสำรวจที่หน้างาน จากข้อมูลต่างๆ จะพบว่าข้อต่อมวลหินในส่วนนั้นพัฒนาได้มากและมีการปูนที่ไม่ดี และมีช่องว่างที่ตรงกันข้ามระหว่างการทำผิวและมวลหิน
เพื่อจริงๆ แก้ไขปัญหาที่เกิดขึ้นในการก่อสร้าง ข้อเสนอแนะที่แนะนำมีดังนี้:
(1) ช่องว่างหลังจากการทำผิวควรถูกเติมเต็มด้วยปูนซีเมนต์เพื่อปรับปรุงความต้านทานต่อการดึงออกของสลักหิน
(2) ใช้สลักหินเพื่อรักษาความมั่นคงของหินระหว่างการขุด
(3) การปรับปรุงและขึ้นปูนชั้นหินที่แตกเพื่อเพิ่มความสมบูรณ์ของชั้นหิน
(4) ใช้สลักหินที่ขุดด้วยตนเองแทนท่อขึ้นปูนเพื่อหล่อปูนซีเมนต์เพื่อปรับปรุงมวลหิน
3. การออกแบบงาน
เพื่อประหยัดเวลาในการทำงานและป้องกันการพังทลายของตำแหน่งที่ขุด การออกแบบมุ่งเน้นที่การลดเวลาและใช้ฟังก์ชันการเสริมสร้างอย่างรวดเร็ว ดังนี้:

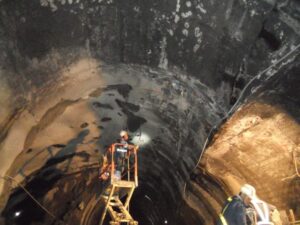

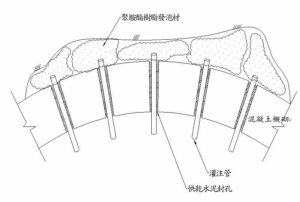

(1) ใช้ปูนซีเมนต์ที่ตั้งเร็วเติมช่องว่างในบริเวณการขุดทดลองที่ไม่ได้ถูกปิดด้วยช็อตครีตจริงๆ

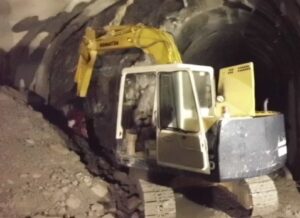

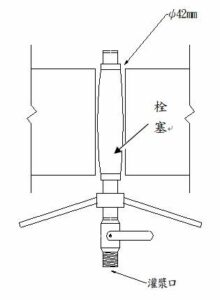

(2) ขุดรูด้วยเส้นผ่าศูนย์กลาง 42 มม. และระยะห่าง 50 ซม. ตั้งอยู่ที่ปลายหน้าและหลังของพื้นที่ขุด ความลึกของการขุดขึ้นอยู่กับหลักการที่จะทะลุผิว

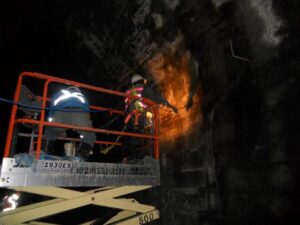

หลังจากติดตั้งท่อขึ้นปูนในรู มันจะถูกเติมด้วยเรซิ่นโพลิยูรีเทนที่มีอัตราการขยายสูงแบบสองส่วน ช่องว่างข้างหลังผิวและรอยร้าวที่ใหญ่ขึ้นในมวลหินถูกปิดเพื่อป้องกันวัสดุขึ้นปูนหนีออกเมื่อบริเวณที่ขยายเต็ม
(3) ขุดรูด้วยเส้นผ่าศูนย์กลาง 42 มม. และระยะห่าง 200 ซม. ในส่วนขุด ความลึกของการขุดขึ้นอยู่กับหลักการที่จะทะลุผิว
หลังจากติดตั้งท่อขึ้นปูน, ท่อระบายและท่อกลับของปูนในรู แล้วใส่ปูนซีเมนต์ด้วย W/C=1 เพื่อปิดช่องว่างข้างหลังผิวและรอยร้าวที่ใหญ่ขึ้นในมวลหิน
(4) การพิจารณาว่าการจัดรูปหินในพื้นที่ขุดมีการแตกเป็นอย่างมาก มันง่ายที่จะทำให้เกิดการพังทลายของรูเจาะ และสลักหินที่ขุดด้วยตนเองจะถูกใช้แทนสลักหินแบบดั้งเดิม

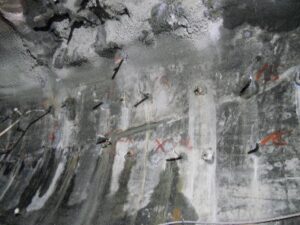

สลักหินถูกแบ่งเป็นแถวบนและล่าง ด้วยความยาวการทะลุ 6 เมตร และระยะห่าง 0.75 เมตร พวกเขาติดตั้งในสองขั้นตอนโดยข้ามรูและเทปูนที่เป็นเอกภาพ
(5) เนื่องจากขอบเขตการทะลุของสลักหินคือมวลหินที่แตกที่ต้องทำการปรับปรุงและขึ้นปูน ดังนั้นออกแบบให้เป็นช่องว่างสลักหินที่ขุดด้วยตนเองเพื่อการปรับปรุงและขึ้นปูนของมวลหิน

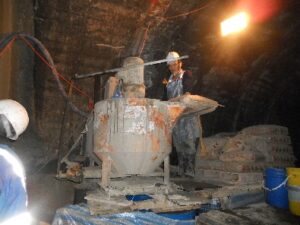

ในขณะที่ขึ้นปูน ตามลำดับการตั้งค่าสลักหิน ใช้การเทขอมรูขั้นสองขั้นตอนเพื่อทำให้สามารถปล่อยและกลับไปที่การขึ้นปูนด้วยการเติมเต็มช่องว่างในมวลหิน การปรับปรุงการขึ้นปูนใช้ปูนซีเมนต์บริสุทธิ์ด้วย W/C=1 และแรงดันที่ปากออกไม่เกิน 500kPa
4. กระบวนการทำงาน
เนื่องจากเวลาในการก่อสร้างของโครงการนี้แน่นอนและการดำเนินงานของโครงการสมมุติในอุโมงค์นั้นยุ่งยาก การทำงานจึงต้องทำต่อเนื่องตลอดวันตลอดคืน เพื่อให้สามารถทำงานเสร็จในระยะเวลาที่สั้นที่สุด

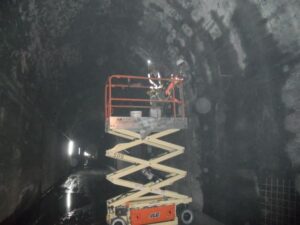

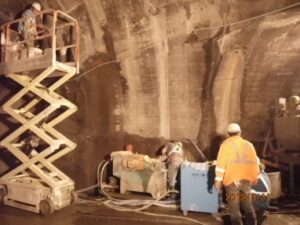

กระบวนการทำงานทำได้ราบรื่น แต่ในกระบวนการเติมและเทปูนซีเมนต์ เนื่องจากสภาพการทำงานที่ไม่ดีในสถานที่และความยากของการดำเนินการใกล้ปลาย การกีดขวางของท่อและการสึกหรอที่มากขึ้นของเครื่องขึ้นปูนเกิดขึ้นบ้างเป็นครั้งคราว
5. ผล
เนื่องจากงานนี้เป็นส่วนหนึ่งของโครงการในระยะเริ่มแรก ก่อนที่การก่อสร้างสลักหิน การปรับปรุงการขึ้นปูน และการบำรุงรักษาปูนจะเสร็จสิ้น เพื่อคำนึงถึงความปลอดภัยในการดำเนินงาน โครงการอื่นๆ ไม่สามารถดำเนินการได้ และบุคลากรแต่ละหน่วยรู้สึกว่าอยู่ภายใต้ความกดดันที่หนัก
โชคดีที่ ด้วยความช่วยเหลืออย่างเต็มที่จากผู้รับเหมา บริษัทได้ทำการทำงานตามกำหนดได้สำเร็จโดยไม่มีการล่าช้าที่มีนัยสำคัญในระยะเวลาก่อสร้าง หน่วยที่รับผิดชอบยืนยันว่าช่องว่างด้านหลังของไลน์ และชั้นหินที่แตกต่างกันได้รับการเติมเต็มและปรับปรุงแล้ว และยอมรับงาน
หลังจากผลของการทดสอบการถอนสลักหินตรงตามข้อกำหนดในการออกแบบ เว็บไซต์ถูกส่งคืนให้กับผู้รับเหมาเพื่อทำการขุดต่อ เรียบร้อย การปรับปรุงการขึ้นปูนของส่วนขุดของอุโมงค์ภูเขาได้สำเร็จอย่างสมบูรณ์
・More Construction Result Sharing
