侷限空間小口徑管路止漏灌漿技術

1. 工程背景

滲漏封堵 :某工業區採用預埋PVC管路進行各類纜線連通,並於管路間設置人孔維修室以利施工及各項維護。於使用一段時間後發現部分預埋管路出現滲漏水現象,導致人孔豎井嚴重淹水無法正常使用。為避免造成損害擴大,維護單位特委託專業廠商擬定治理方案,並於審核通過後交付執行。

滲漏封堵

2. 解決方案

因為預埋PVC管路長且滲漏位置不確定,加上可供作業空間侷促,進行滲漏封堵規劃時,特依照工程特性制定執行步驟如下:

(1)抽水及管路清理

(2)滲漏位置探查

(3)採用栓塞灌漿封堵

(4)使用長效性低強度封堵材料止水,以利施工後通管作業

(5)以分段多次低壓灌注方式確保封堵效果。

3. 施工設計

因為維修室可供施工空間狹小,大型施工機具、灌漿泵等設備無法進入豎井內,施工設計時以長距離供料方式規畫:

(1)採用緩凝型長效耐鹽鹼SSA化學漿進行灌注,粘滯度控制約2cP

(2)採用環塞工法灌注

(3)採用電子內視鏡探查漏水位置,接近維修室PVC管口滲漏點採單環塞及管口封堵灌注,遠離管口滲漏點採用雙環塞封堵灌注

(4)每個區段分3次灌注,灌注壓力不大於350kPa﹔(5)灌漿完成後進行壓力測試確定封堵成效。

4. 施工過程

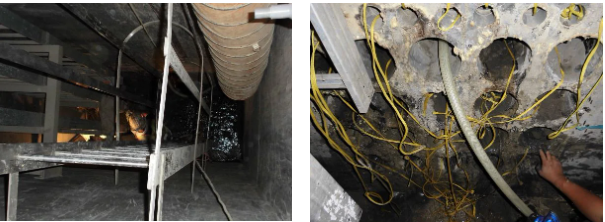

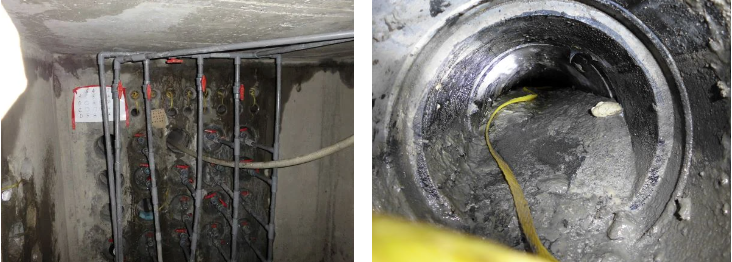

人孔豎井經抽水後使用內視鏡探查管路發現,管路內有局部細顆粒土壤堆積及礦物質結晶現象,經使用穿孔器埋繩綁定鋼刷往復清洗後標定漏水點。並於各漏水點前後置入充壓膨脹栓塞。為配合侷限空間低壓灌漿作業,採用小口徑PVC管搭配近端壓力錶預先設置,免除傳統灌漿方式人員、工具及灌漿管於狹小空間內不易作業情況。

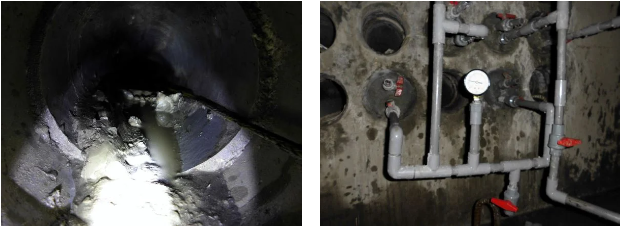

分段灌漿過程先使用緩凝SSA化學漿充分滲透至周邊地層,降低地層滲透係數、填充孔洞及透水路徑。待首次灌注漿材開始膠凝後,再進行第二、三度灌注,確實封堵管線與地層交界面及管路接頭縫隙。

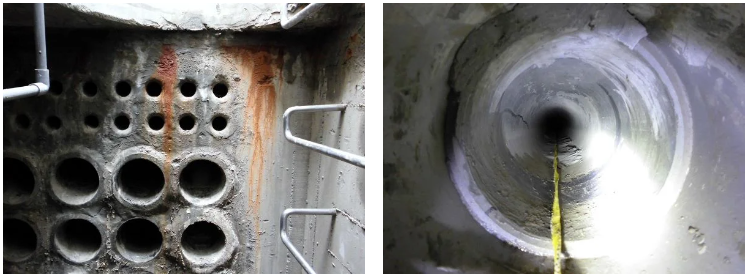

5. 執行成果

灌注完成並經漿材養護,使用不小於維修室周邊地下水水頭的管壓測漏,確認封堵狀況良好後,撤除灌漿管件、封塞並清理管路內殘留低強度固化漿材。經過合約要求觀察期定時巡檢無管路滲漏現象後,報請委託單位驗收,順利達成人孔維修室銜接管路滲漏封堵工作。

滲漏封堵

人孔維修室銜接管路滲漏封堵

若要下載完整版內容,請點擊以下連結填寫email,我們將會依照您填寫的電子郵件寄送下載連結給您。
免費下載

將下載檔案寄至:

・更多本公司工程成果分享

追蹤本公司部落格,瀏覽更多工程文章

點擊進入FB粉絲專頁,獲得一手資訊 公司電話:2769-2355

版權所有© 2022駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播

發佈留言

發佈留言必須填寫的電子郵件地址不會公開。
