1.工程背景:

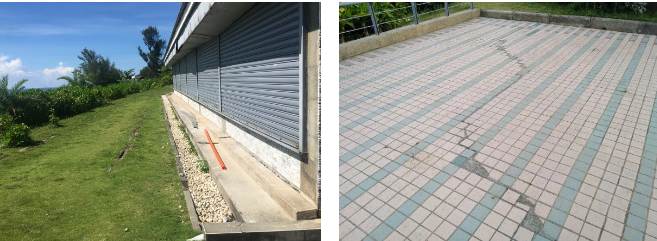

某公共建築座落於臨海邊坡上方急需耐震補強處理,基地內地質條件,地表以下為崩積岩塊夾卵礫石,其下方為砂頁岩互層。由於本工程地處地震頻發區,當建築物完成使用,經歷幾次強震後,建築物望海面邊坡出現平行海岸線的位移裂縫,基地內地坪及建築物也陸續產生規模不等的剪力裂縫。經過運營單位委託專業公司評估後,決議進行建築物耐震補強及周邊設施加固,以確保各項設施長期使用的安全。

某公共建築座落於臨海邊坡上方急需耐震補強處理

2.解決方案:

本工程屬於公部門所轄,前期委託設計時,採用「填充-改良-加固-修復」四階段耐震補強執行方案,進行建築物及周邊設施補強加固。地質改良部分,運用水泥系漿材進行崩積層縫隙填充及岩塊間固結。加固部分,使用密排微型樁貫入改良後岩塊層或岩層,防止地震造成相對位移及側向地滑產生。上述工作完成,並經監測確定解除達到抗震要求後,進行既有結構裂縫填充修復,並恢復原有景觀。

四階段耐震補強執行方案

3.施工設計:

根據本工程地質剖面圖研判,基地所在位置屬於岩層鞍部地型,上部崩積層厚度變化較大。依照甲方提出的設計方案進行細化設計後,提出施工計畫如下:

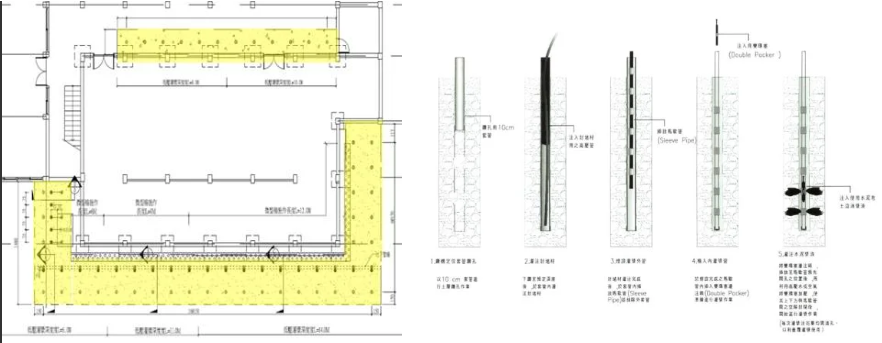

  • 將 地質改良 灌漿範圍依照建築物及地層特性,分為ABC三個區塊,範圍包建築物及周邊可能產生地層差異性變形位置。採用雙環塞灌漿工法(Double Packer Grouting),以孔距1.5m;深度5~13m;垂直漿液出口間距0.5m進行合理配置。
  • 馬歇爾管埋設灌注CB漿時,若發生漏漿現象,則採分次灌注、充分填補方式,達到安裝管件及填充周邊崩積層縫隙雙重目的。
  • 於CB漿養護完成並進行預先劈裂後,由下邊坡往上邊坡採用跳孔、逆級灌漿方式,灌注水灰比0.8~2.0的水泥漿材,灌漿壓力採用初始壓力+50~200 kPa小壓力灌注,以防漿液大量逸失,造成環境汙染。
  • 依照原設計灌注完成後,依照自動記錄儀顯示的特異點進行補灌作業,務使地層縫隙均勻填充改良漿材。
  • 選擇具代表性位置進行現地透水試驗,並於未達到透水係數小於10-5cm/sec的位置進行補灌作業。
  • 當地質改良漿液達到設計強度後,進行樁徑15cm;長度6~12m 孔距0.2m交錯設置的密排微型樁安裝,及與構造物基礎錨定。

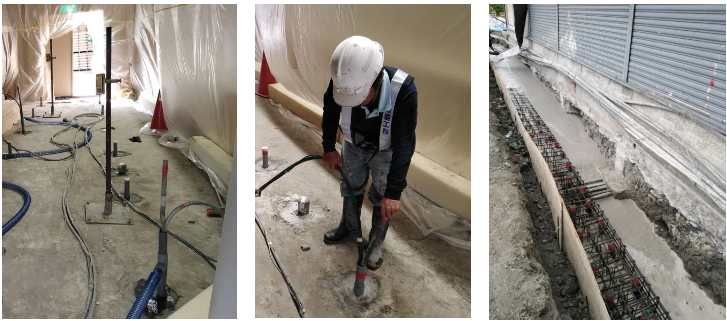

  • 所有微型樁施工完成,經監測達到設計加固要求後,使用特殊環氧樹脂漿液進行結構裂縫填充加固。
  • 於上述工作完成後,進行建築物美化工程及周邊設施復原。



4. 施工過程:

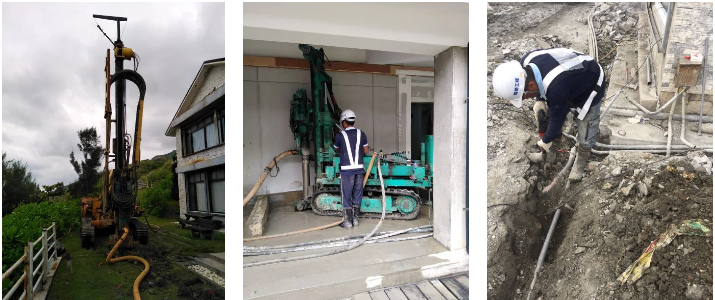

由於本耐震補強工程執行時,公共設施無法暫停運營,施工過程除了詳細規畫施工動線外,另於建築物外部集中設置材料堆置、漿材拌合、泵送及各項動力供應區域,避免造成原設施過大影響。因為基地下方為堅硬的崩積岩塊層夾卵礫石,為達到最佳施工效率,鑽孔過程採用自走式大型及小型氣動衝擊式鑽堡,分別執行室外及室內灌漿孔及微型樁打設。因為本公司對於類似工程具備豐富經驗,施工過程一切順利,惟部分工區地下管線複雜,施工過程需要進行臨時性核備遷移及復原,耗費較多時間及人力。



耐震補強工程執行時,公共設施無法暫停運營

5.執行成果:

因為本次耐震補強地質改良範圍屬於多孔隙崩積層,漿材使用數量不易掌握,相對造成執行成本提升。所幸在本公司專業人員嚴謹工作態度下,整體地質改良及微型樁打設工作順利,於會同委託方進行現地透水試驗與漿材抗壓試驗等多項驗收工作後,所有執行成果如期如質達到設計要求,順利完成坡地建築耐震補強及周邊設施加固工作。

順利完成坡地建築耐震補強及周邊設施加固工作

坡地建築耐震補強及周邊設施加固案例分享

若要下載完整版內容,請點擊以下連結填寫email,我們將會依照您填寫的電子郵件寄送下載連結給您。
免費下載

將下載檔案寄至:

更多本公司工程成果分享

點擊進入FB粉絲專頁,獲得一手資訊

・公司電話:2769-2355

版權所有© 2022駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播



發佈留言

發佈留言必須填寫的電子郵件地址不會公開。
