1. 工程背景
二重管注漿 : 某跨海大橋橋基構築時,採用雙層鋼版樁夾層灌注低強度回填材(CLSM)作為臨時圍堰,因為海上打椿作業條件嚴峻,版樁連接卡榫鎖口無法完全密合,導致CLSM於水中澆注時產生多處透水路徑及縫隙,圍堰內部海水無法抽乾進行後續整地及基礎構築工作。承辦單位為保障工程品質並避免工期延誤,特委託本公司提出滲漏水封堵二重管注漿方案並交付執行。
―
2. 解決方案
因為工程地點位於海面上,除了潮汐水位壓差影響外,海床地層鹽鹼性及海水對於注漿材料的影響,都將造成漏水封堵工作極大的挑戰。經由本公司專業工程師針對本地區地質條件、版樁漏水情況及CLSM回填紀錄進行詳細分析後,訂定出:耐鹽鹼瞬凝化學漿封堵透水路徑、耐鹽鹼水泥化學複合漿材填充孔洞止漏加固、PC層微發泡聚胺脂漿材後處理等三階規劃方案。經委託方專家評估後,認為該方案符合安全、合理、經濟、迅速作業目標,隨即簽訂合約委託執行。
―
3. 施工設計
由於本地區海床地質條件,上部為中細砂層下方為風化岩層夾雜岩塊碎屑及局部高塑性粉土,版樁打設方式採扇形排列設計,作業平台搭設不易。本公司現場工程師研判施工環境條件後,決定採用吊裝方式架設懸臂工作平台,並搭配二重管注漿工法進行:
(1)CLSM垂直鑽孔弱面調查;
(2)瞬凝SSA化學漿材灌注;

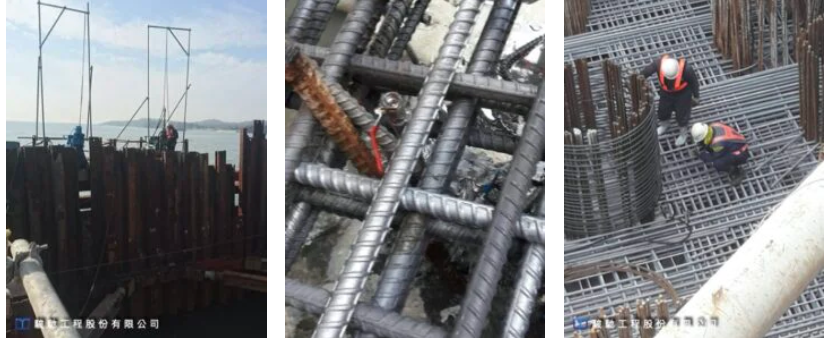

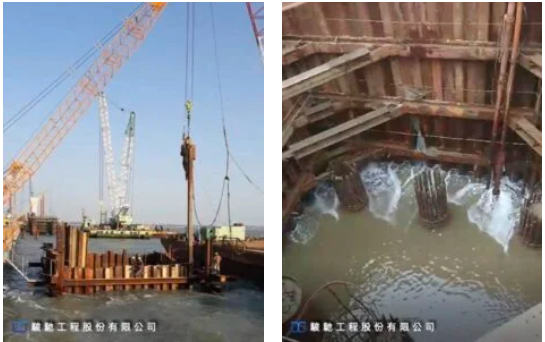

(3)速凝/緩凝FLW水泥化學複合漿材灌注,各項作業深度約12m~15m,須達到海床下方風化岩層2m以上。並於版樁嚴重漏水情況解除,圍堰內PC層澆置後,再利用氣動式中流量微發泡PU樹脂灌注工法,進行小型漏水點封堵工作,以達到圍堰內部可以進行放樣、鋼筋綁紮及澆鑄混凝土等作業條件。
―
4. 施工過程

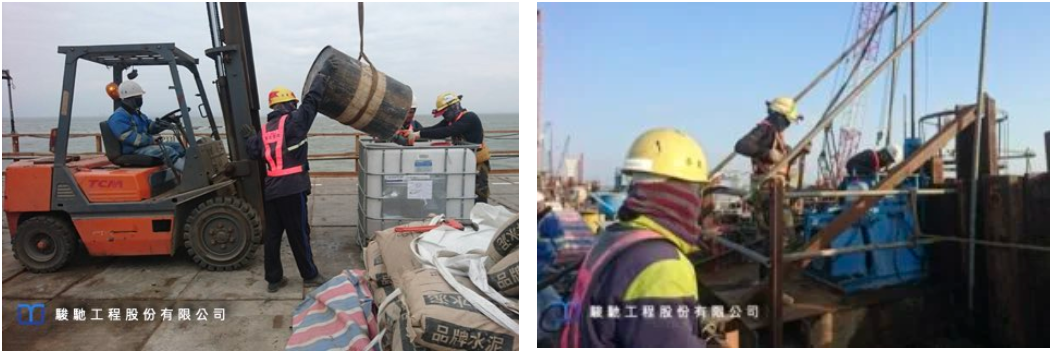

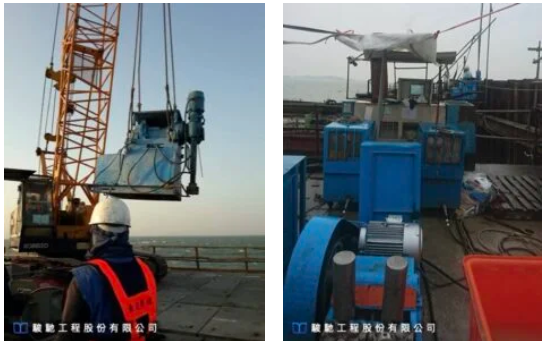

海面上施工工作難度高,而且具有風險性。每天早上施工前,本公司工作人員必須進行嚴謹施工安全演練及當日工作分派,務使在安全前提下圓滿完成任務。二重管灌注工法的拌合、泵送、監測、發電機等大型設備則盡量安排在海上構台上,並因應施工平台空間有限,於電動鑽孔機上改裝龍門桁架替代傳統三腳架進行注漿管起降。另依照現場地層鹽鹼特性,調配SSA化學漿材及FLW水泥化學漿材,使其符合設計膠凝及固結時間。等待依照設計完成二重管注漿工序後,進行圍堰內降水檢視,再依據實際出水狀況進行局部補充注漿工作。
―
5. 執行成果

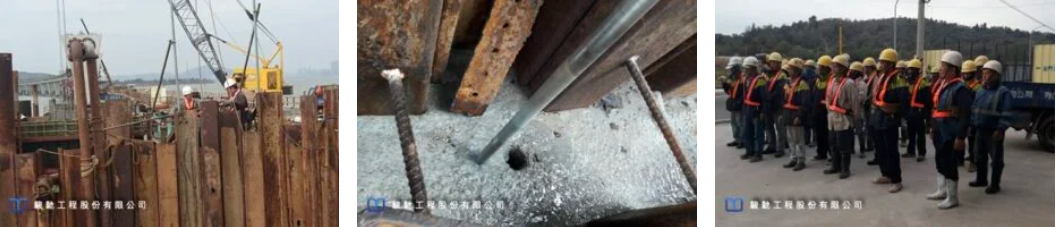

經由經驗豐富現場工程師有效控制漿液配比及灌注位置後,圍堰內部降水後條件已經達到後續施工要求。於交付委託方執行整地及PC層澆置後,剩餘少數版樁連接面及混凝土交界面滲水點採用PU樹脂灌注封堵後,現場嚴重滲漏水狀況完全解除,經委託方驗收超越合約要求後,交由營造廠進行後續基礎承台施工,圓滿達成海上版樁圍堰嚴重滲漏水封堵工作。
―
