1. 工程背景

某建築物於構築期間發生火災,造成建物結構外表燻黑及表面龜裂,內部火害較嚴重區域混凝土保護層發生剝落現象,需進行火害修復作業。承建廠商為確保結構體安全性,特委託專業單位辦理結構安全鑑定,並召開復舊計畫審查會議。依照審查及鑑定報告書總結,建築物受火害後強度並未大幅折損,經結構修復后即可繼續使用。

經各方查核確認后,回滿達成建築物火害修復工作

2. 解決方案

依據鑑定報告書及專家學者建議,本火害修復工作主要以恢復鋼筋與混凝土結構間附著效果以及下層鋼筋之混凝土保護層為主。並依照剝落混凝土深度不同,以主筋是否外露區分為淺層修復及深層修復兩類,分別研擬剝落混凝土及局部鋼筋修復方案。修復時以原號數鋼筋搭接補強,搭配水泥系無收縮修補材料為主,以確保新舊結構界面的黏結性與密合度。

本火害修復工作主要以恢復鋼筋與混凝土結構間附著效果以及下層鋼筋之混凝土保護層為主

3. 施工設計

配合結構修復專家意見及本工程特性,訂定施工設計火害修復內容如下:

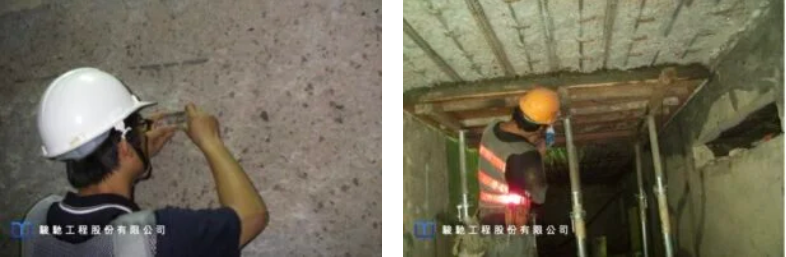

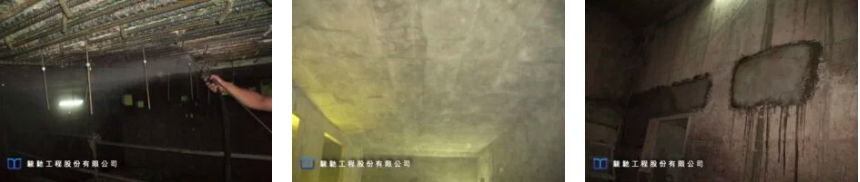

(1)火害造成外表燻黑區域,於確認混凝土結構無強度折損後,進行洗刷、打磨等清潔工作

(2)因火害影響造成不規則表面裂縫寬度在0.3mm以上者以環氧樹脂灌注補強

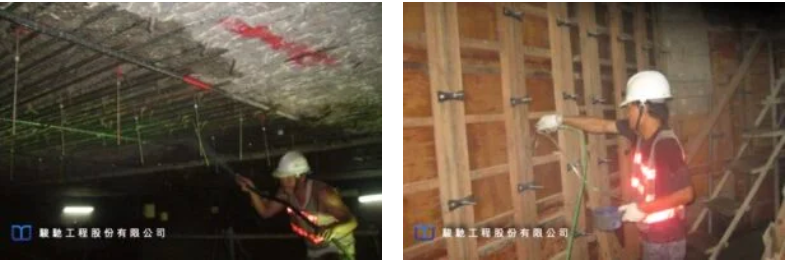

(3)產生鋼筋混凝土保護層剝落者,經打除中性化深度後以組模灌漿方式修復,拆模後再以手工淺層修復方式收邊

(4)局部深層損傷位置先以樹脂砂漿填補再一倂封模灌漿

(5)施作順序以先修復隔間牆至頂板下方,再施作深層修復區,最後以淺層修復方式收邊

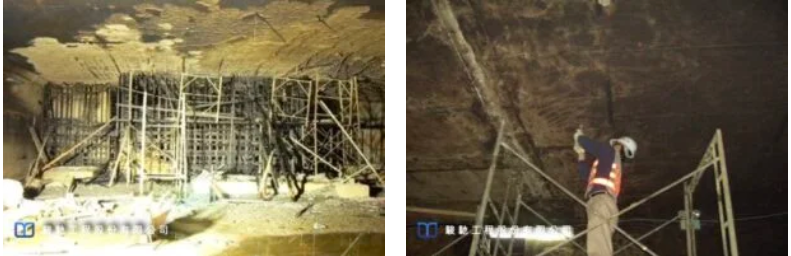

(6)分區施作前於施作相鄰區塊正彎矩處加設重型鷹架臨時支撐。

訂定施工設計火害修復內容如下:

4. 施工過程

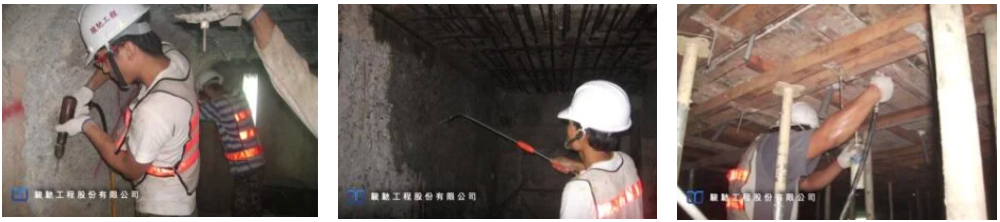

修復工作執行時採取分區施作方式,避免頂版同時大面積敲除造成結構二次危害。清除鬆脫及中性化混凝土時使用震動性較低的氣動式破碎機作業,並以高壓沖洗機清除表面粉塵。修補工作進行前,使用鋼筋除銹/阻銹劑進行裸露鋼筋處理,並於新舊混凝土交界面塗佈親水性環氧樹脂接著劑,確保鋼筋混凝土構件結合強度高於修復安全要求。

5. 執行成果

本次火害修復工程自備料動員開始即依照規定執行材料取樣送驗等工作,各分區修復完成後並委請公證檢測單位進行新舊混凝土灌漿粘結界面測試,所有檢測結果均顯示修復工作成效優於設計值。各階段作業過程及施工前後差異與成果經完整紀錄並送交委託方及第三公證單位查核確認後,圓滿達成建築物火害修復工作。

本次火害修復工程自備料動員開始即依照規定執行材料取樣送驗等工作
