靈敏砂土地層建築物基礎既有管孔封堵與基版補強
複合式基礎結構孔洞封堵灌漿
—
1.工程背景
某地下車站建構過程發生祛水井湧水冒砂及站體側牆防水膜滲水情形,經緊急止水灌漿搭配降水井抽水後,順利完成地下室施工,但於底版上留置之灌漿管及解壓管仍需永久性封堵,並續接鑽孔時切斷之基版鋼筋及局部重建迎水面防水膜。因為基礎下方為靈敏性粉土質細砂層,為避免封孔過程造成擾動再次發生湧水、湧砂現象,主管單位特別委託專業廠商進行現場勘查,確定問題、位置與規模後,提出解決方案並交付執行。
—
2.解決方案
本工址鄰近港口,周邊為早期漂砂沉積的海埔新生地,地質條件複雜且含鹽鹼成分,地下水位約於地表下0.7m~1.2m受潮汐影響。基礎下方為SPT-N值介於6-26之間,均勻度變化較大的粉土質細砂層。為避免施工過程砂土伴隨高壓地下水湧出,擬定解決方案如下:

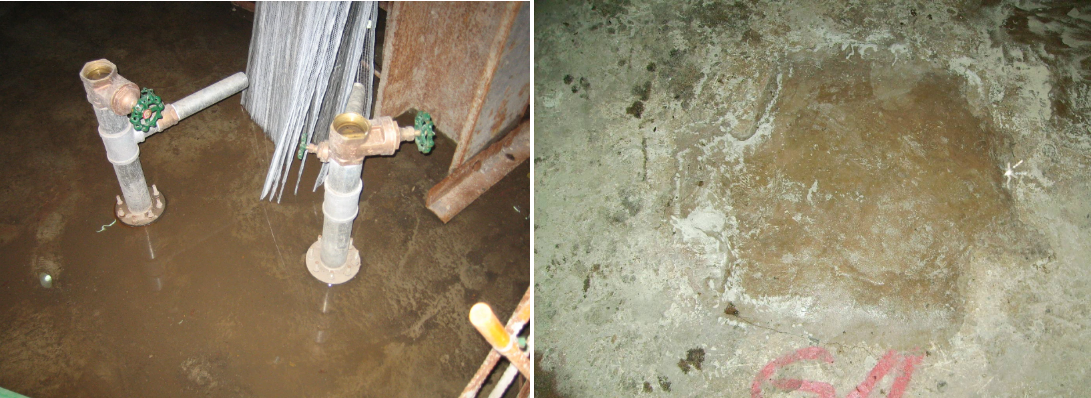

(1)開啟前期灌漿時安裝的管口閥門,檢視各管孔出水情況
(2)於各管口基版面裝設安全閥門
(3)清除各管孔內殘留物並拔除舊有灌漿管
(4)重建防水膜;(5)孔內灌漿及鋼筋續接
(6)全面填封管孔檢視是否仍有滲漏現象
(7)細部止漏與面層修復。
—
3.施工設計

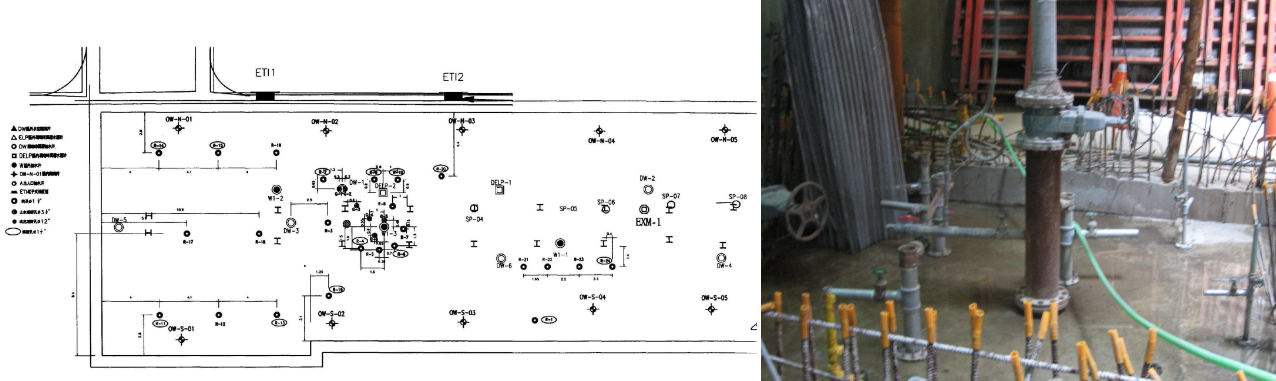

本工程主要工作為完整封堵基版上的6處灌漿孔、24處解壓孔及1處大口徑SCC灌漿孔,重建開孔時破壞的迎水面防水膜,以及續接6處鑽孔時切斷鋼筋,以確保基版不再發生滲漏水現象。相關施工設計分別如下:
(1)在各灌漿孔開口基版上裝設帶有法蘭的安全閥,再透過安全閥中心以鑽孔機及高壓水清除孔內殘留物,清理時深度不可穿透基版底面。清洗過程一併拔除前期埋設灌漿管;

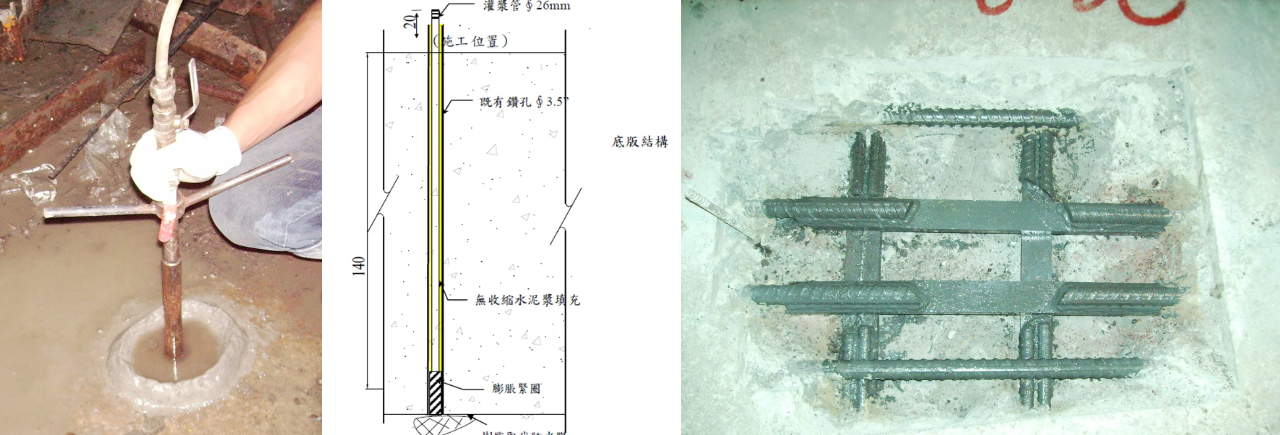

(2)於清理後的灌漿孔埋設單環塞灌漿管,並使用聚胺酯樹脂灌注到基版迎水面重建防水層;
(3)拔除單環塞灌漿管,清理孔壁附著漿材及雜物,填充無收縮水泥砂漿。需進行鋼筋續接之管孔,漿材僅填充至鋼筋下方;

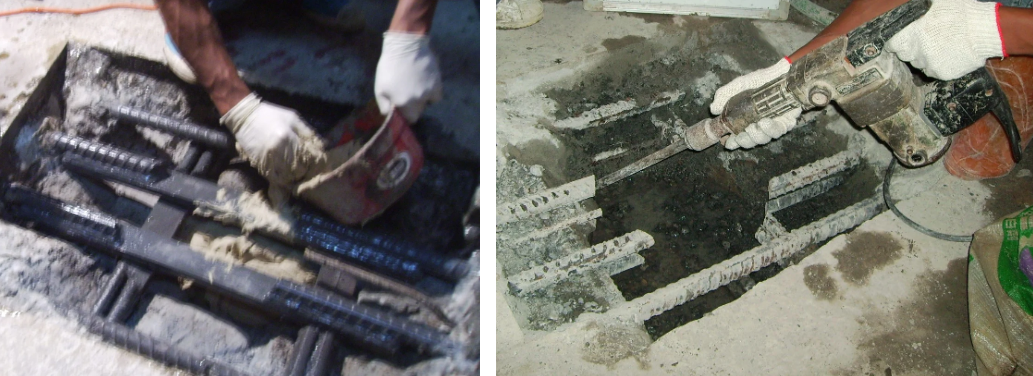

(4)等待無收縮水泥達到強度後,打除孔口混凝土保護層至接鋼筋下緣,並利用等斷面積鋼板進行鋼筋與鋼板疊焊續接;
(5)以高壓水清理管孔內雜物確保孔壁清潔後,於孔壁塗刷水性環氧樹脂界面接著劑,再填充無收縮水泥砂漿或環氧樹脂砂漿封堵孔洞,並於砂漿固化前封閉安全閥門;
(6)等待填充材料養護72小時後,開啟安全閥門檢視是否有滲水現象。若有滲水情形,則以45度~60度斜孔樹脂灌漿方式進行止漏灌漿。
—
4.施工過程

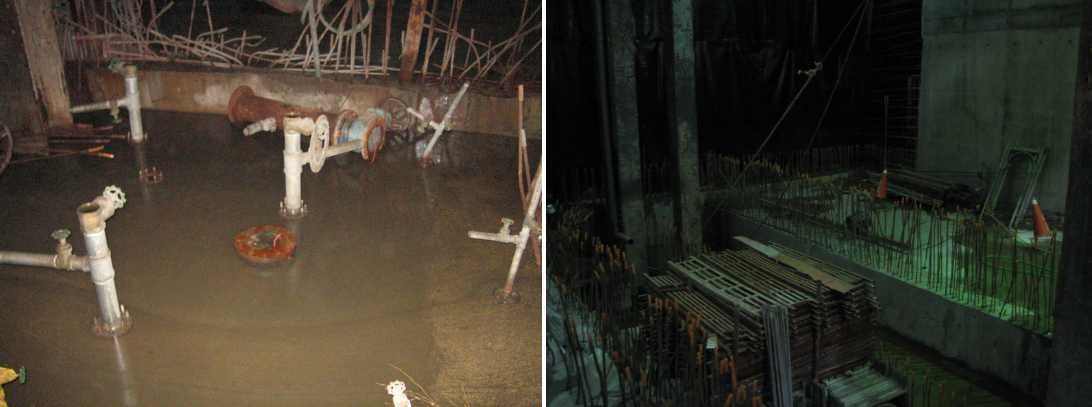

因為本工程基礎下方為靈敏性砂土層,基底水壓力不小於100kPa,且前期發生過湧水湧砂擾動,於各管孔清理時必須極為謹慎,絕對不能穿透至基版背面。執行迎水面防水層重建時,必須搭配環塞封孔及安全閥門同時作業,確保萬一發生湧水湧砂情形時,得以緊急封閉進行封堵灌漿。
—
5.執行成果
執行過程雖然耗費時間較其他灌漿作業多,但於各單位合作下管孔填封工作進展順利。於所有管孔封堵拆除孔口安全閥門並進行面層修復後,基版未出現滲水現象,順利完成靈敏砂土地層建築物基礎既有管孔封堵與基版補強工作。
—
靈敏砂土地層建築物基礎既有管孔封堵與基版補強下載
將下載檔案寄至:
版權所有© 2024駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播
