發電廠循環水進出水暗渠擋土側地盤改良灌漿
卵礫石層與岩盤複雜地層雙環塞止水加固灌漿
—
1.工程背景
某發電廠擴建循環水進出水暗渠,因本工程規劃採用明挖覆蓋方式施工,開挖深度內涵蓋回填層、卵礫石層與部分砂、頁岩。為防止開挖過程地下水湧入開挖面,同時提升地層強度、均勻性及自立性,承辦單位特委託專業廠商進行擋土側地盤改良灌漿以保障施工安全。
—
2.解決方案
本工程開挖深度內主要為高透水性卵礫石層,因為地下水位面依照地形變化約於GL-2m~GL-5m之間,原設計排樁+止水樁擋土設施的水密性可能無法滿足局部區域施工要求,特擬定解決方案如下:
(1)於局部擋土排樁施工困難處改用擋土壁支撐
(2)於擋土壁、擋土排樁成形不易及止水樁效果存在疑慮位置,執行擋土設施外地盤改良
(3)採用雙環塞低壓灌漿工法進行地盤改良達到止水與加固地層效益
(4)於擋土設施及內支撐完成後、尚未開挖前,預先進行地盤改良。
—
3.施工設計

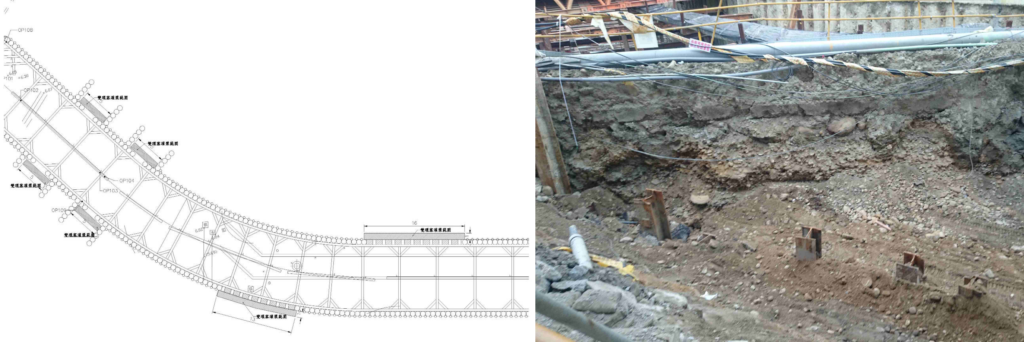

因發電廠循環水進出水暗渠鄰近海岸,開挖深度約11m,需要進行止水加固位置分為近海區及近陸區兩處。依照其工程特性及地質條件規劃地盤改良設計如下:
(1)採用雙環塞灌漿工法於擋土支撐設施打設完成、暗渠開挖前,進行礫石層與岩盤CB漿與長效型SSA矽酸鈉化學漿低壓止水加固灌漿
(2)第一階段灌注CB漿材填充地層較大空隙,以灌漿定量做為提階標準。第二階段灌注SSA矽酸鈉化學漿,達到岩盤與礫石層止水與加固效益,以灌漿壓力管控為提階標準
(3)視第二階段各孔各階灌注終壓判斷補灌漿位置,確保達到地盤止水與加固效果

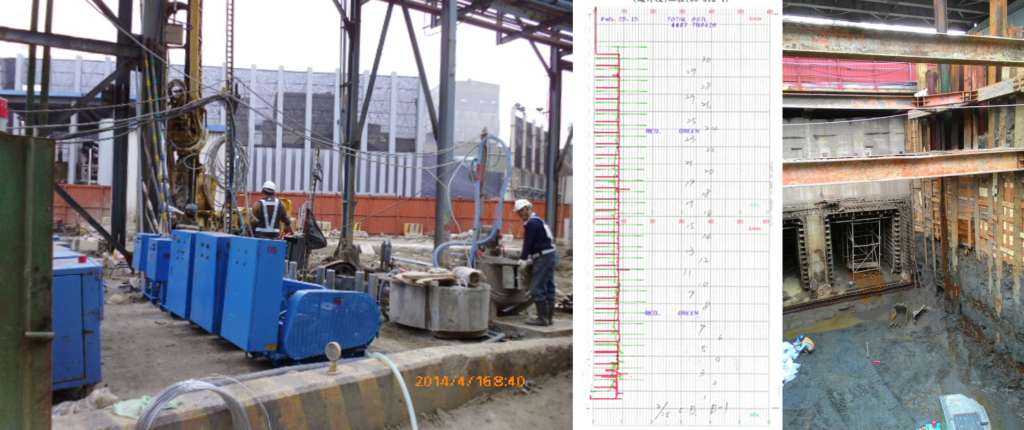

(4)為提升工程效率,採用衝擊式鑽機配合外徑118mm套管進行鑽孔,近海區鑽孔深度16m、灌漿範圍GL-1m~GL-16m。近陸區鑽孔深度11m、灌漿範圍GL-1m~GL-11m,各鑽孔間距1.0m
(5)於地盤改良工作完成後進行透水試驗及補充灌注,確保地盤改良成果符合設計要求。
—
4.施工過程

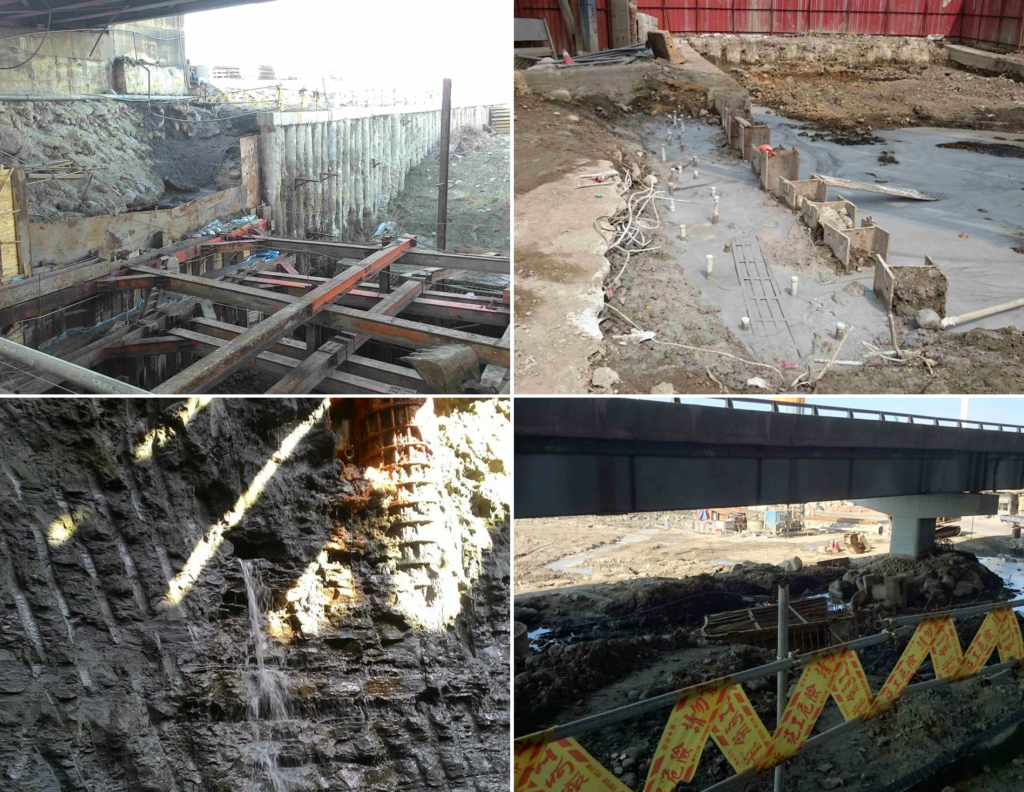

本工程屬於開挖前預先地盤改良,以保障局部止水樁施工困難區域開挖安全性,因此鑽孔與灌漿過程均須對於地層狀況、灌注量、灌漿壓力及流速等進行嚴密管控與記錄。開挖過程亦須對於已改良區及採用止水樁的未改良區進行實時監控與緊急處置,確保全區工程安全及施工進度不受影響。
—
5.執行成果

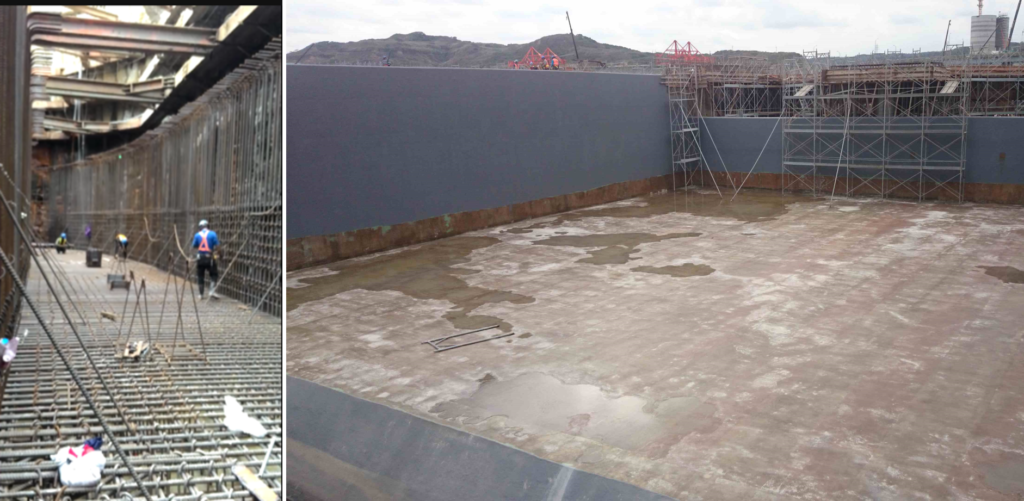

本基地位於濱海地區,施工過程受到季節性天候影響較大。在各單位全力配合下,排除交互影響工序,準時完成地盤改良工作。開挖過程主管單位對於擋土設施及開挖面進行即時監控,至開挖完成與基版澆注後,各項參數均符合施工安全要求,順利完成發電廠循環水進出水暗渠擋土側地盤改良灌漿工作。
—
發電廠循環水進出水暗渠擋土側地盤改良灌漿
將下載檔案寄至:
版權所有© 2024駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播
