基坑開挖過程基底大量湧水封底搶險工法

基坑開挖

基坑開挖過程基底大量湧水封底搶險工法

沉積地層基坑開挖封底技術

1. 工程背景

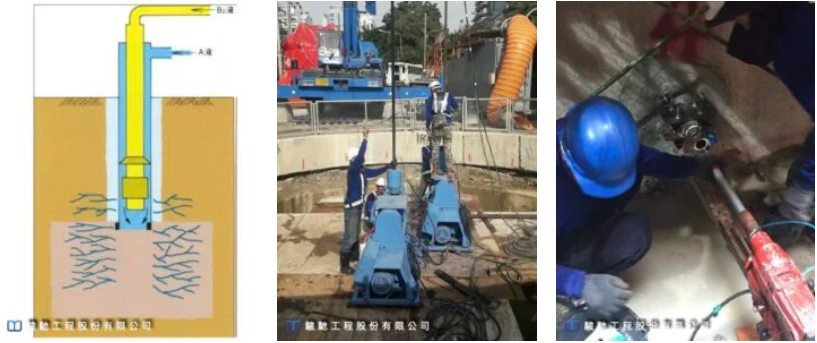

泰國曼谷高壓電纜地下化計畫中的Chidlom Station Outgoing Cable Tunnel Project,在進行某處10m直徑潛盾豎井的基坑開挖時,突然遭遇黏土層受上舉力突破災變,開挖面大量湧水湧砂,豎井沉陷約20公分。為了有效應對基坑開挖中湧水的這一挑戰,承建單位緊急採取措施,包括在豎井中注水以維持水壓平衡,減少砂土繼續湧出造成地層掏空,並邀集專家商議應對策略。

進行某處10m直徑潛盾豎井的基坑開挖時,突然遭遇黏土層受上舉力突破災變,開挖面大量湧水湧砂,豎井沉陷約20公分。

 ―

2.解決方案

本公司針對基坑開挖中遇到的問題提出了兩項搶險解決方案,分別是:(1)豎井下段圍束止水方案;及(2)豎井封底方案。經過搶修時間、費用及綜合效益評估後,各界專家決議採用豎井封底方式進行湧水搶險作業。

各界專家決議採用豎井封底方式進行湧水搶險作業

3.施工設計

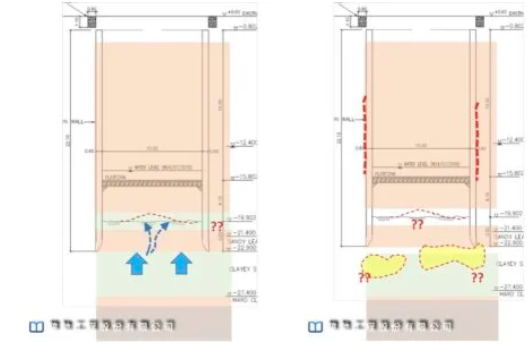

根據地質調查資料,遭突破的黏土層下方約有6公尺厚的砂土層,層底位於GL-28m處。為了確保基坑開挖的安全和效率,本公司專家建議使用二重管灌注方法搭配瞬凝及速凝化學漿材進行豎井封底灌注,灌注深度7m,深入砂土層下方低透水性黏土層1m以上。此外,等待採用豎井內湧水停止後,於開挖面底部進行水平注漿確保止水效果,同時讓受擾動地層軟弱帶及孔洞得到充分填充加固,從而提高基坑開挖的安全性。

為了確保基坑開挖的安全和效率,本公司專家建議使用二重管灌注方法搭配瞬凝及速凝化學漿材進行豎井封底灌注

4.施工過程

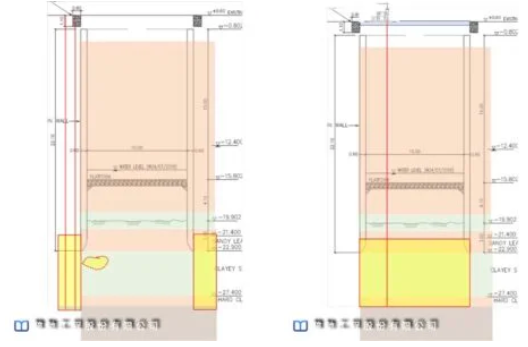

在基坑開挖的灌注作業進行中,發現本基地地質調查資料與實際地質條件存在明顯差異。為了保證基坑開挖作業確實封底效果實際灌注時以貫入開挖面下方硬質黏土層1m深度為起灌位置,並於豎井側壁周邊進行加強疊合灌注,以保證外部水源不會進入豎井下方高透水砂層。

在基坑開挖的灌注作業進行中,發現本基地地質調查資料與實際地質條件存在明顯差異

5.執行成果

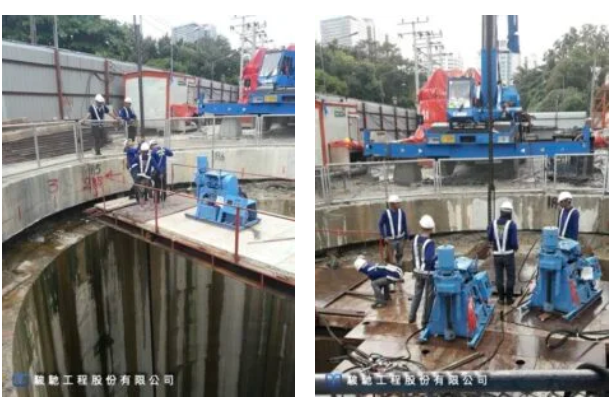

本次基坑開挖及封底工作取得了顯著成效,經過化學漿液灌注後,坑底湧水現象完全停止,僅剩微量滲水現象。經灌注區域現場透水試驗確認透水係數小於1×10-5cm/sec,達到可以進行開挖施工及澆置混凝土條件後,施工單位隨即趕工完成基坑開挖工作並打設PC層及綁扎澆置豎井基礎底版。

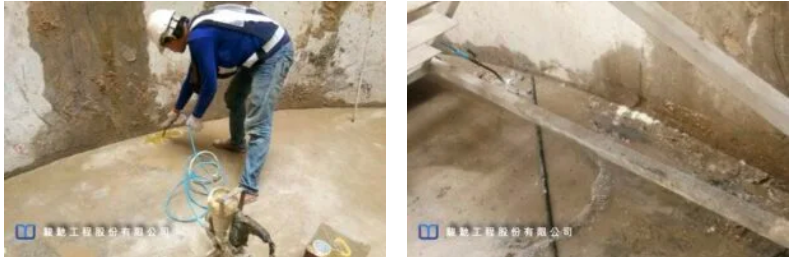

因為豎井內壁與基礎版交界面的二次施工縫,於基版混凝土養護完成後存在局部微量滲水潮濕現象,本公司秉持全面服務精神,特別指派專業工程師進行施工縫斜孔不膨脹PU樹脂止漏處理,達成豎井底部開挖期間及施工後完全止漏成果,圓滿達成基坑開挖過程基底大量湧水封底搶險任務。

沉積地層基坑開挖封底技術

若要下載完整版內容,請點擊以下連結填寫email,我們將會依照您填寫的電子郵件寄送下載連結給您。
免費下載

將下載檔案寄至:

更多本公司工程成果分享

追蹤本公司部落格,瀏覽更多工程文章

點擊進入FB粉絲專頁,獲得一手資訊

Youtube頻道-灌漿學堂

沉積地層基坑開挖封底技術

公司電話:2769-2355

版權所有© 2020 駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播

發佈留言

發佈留言必須填寫的電子郵件地址不會公開。
