地震後混凝土壩體緊急止漏加固-強震後發電廠水壩修復

地震後混凝土壩體緊急止漏加固

地震後混凝土壩體緊急止漏加固

強震後發電廠水壩修復

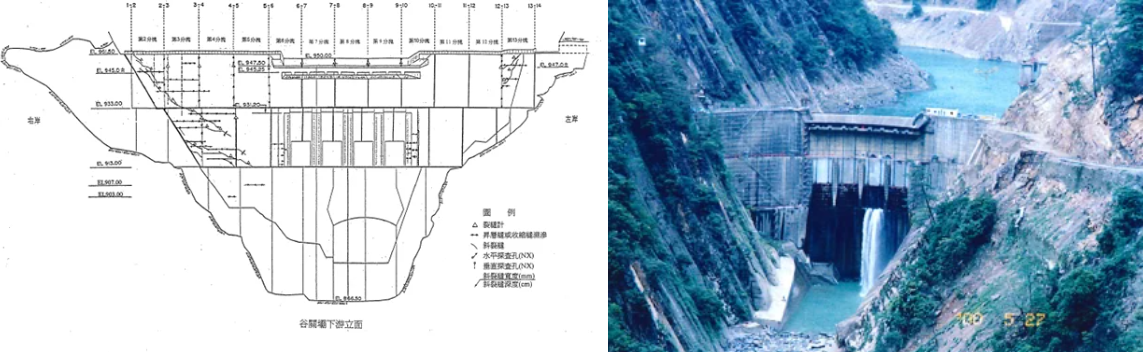

1.工程背景

某發電廠水壩遭遇1999年地震襲擊後,混凝土壩體產生多處剪力裂縫及昇層縫滲水,運營單位為防止水壩潰壞造成下游民眾生命財產危害,除緊急降低水庫蓄水位外,並召集專業團隊進行壩體檢測並擬定地震後發電廠水壩修復計畫,儘速交付執行。

擬定地震後發電廠水壩修復計畫

2.解決方案

因為地震過程水壩周邊山壁土石崩落堆積在壩體周圍,加上山區道路及橋樑多處震毀,更增添工作變數。為因應現地狀況及緊急搶修的必須性,相關作業方案規劃如下:

(1)運用各種可行方式將機具材料運送至現場

(2)現場清理

(3)工作場域施工架設置

(4)檢測損傷情況與統計修復數量

(5)分批進行修復工作

(6)鑽設檢查孔檢視漿液分布情況

(7)蓄水高程逐漸提升,檢視修復成果及補充修復

(8)長期監測。

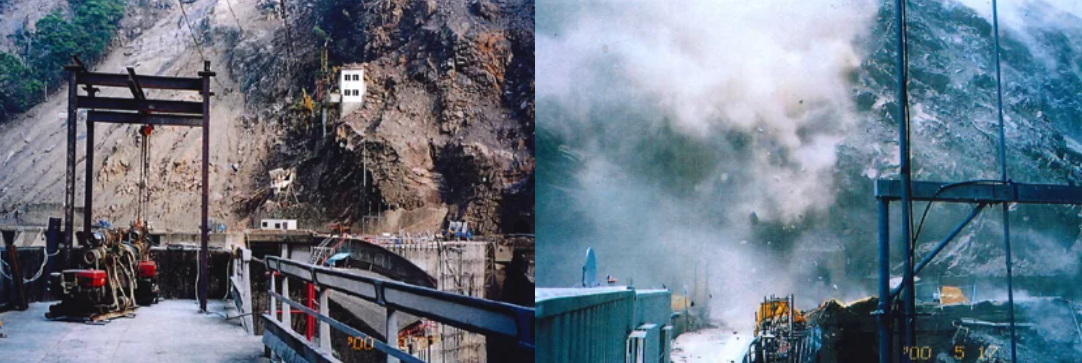

地震過程水壩周邊山壁土石崩落堆積在壩體周圍

3.緊急止水

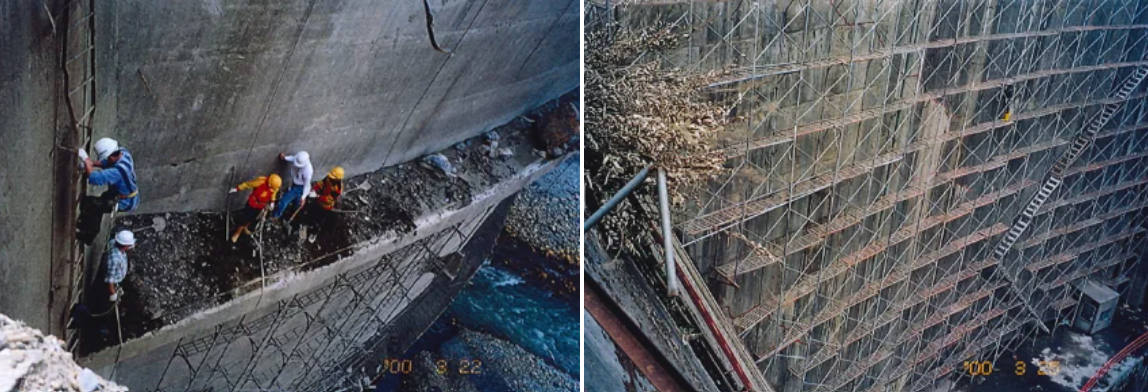

本水壩為高壩型式,施工前須要先清理工作面崩落物及搭設施工架,並經現場檢視初步判定破壞位置後,依照下列步驟進行修復:

(1)利用敲擊回音法於目視裂縫較長或較明顯處進行非破壞性檢測,並換算裂縫深度。

(2)採用垂直鑽孔及水平鑽孔連續取樣及壓力試水,研判壩體混凝土內部裂縫發展情況。

(3)連續取樣所得混凝土試體進行抗壓試驗,檢驗混凝土劣化狀況。

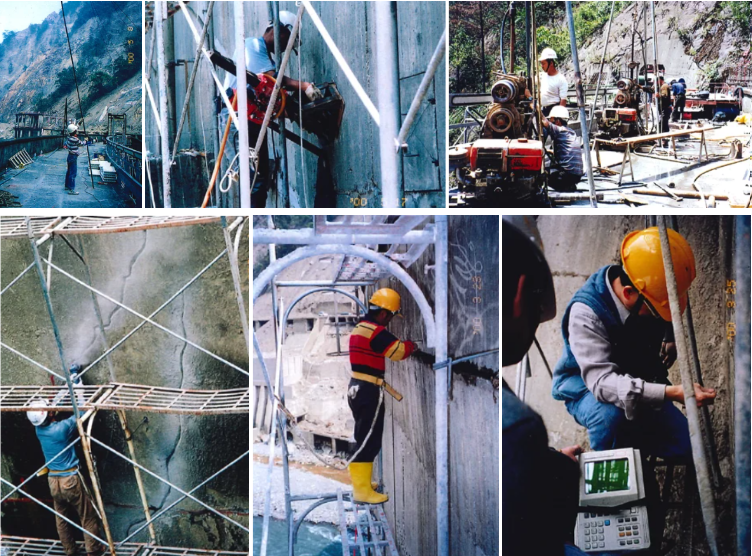

(4)於裂縫及滲水昇層縫開鑿V型槽,經清潔後均勻塗抹環氧樹脂接著劑、填補環氧樹脂砂漿、黏貼纖維隔離帶後,以耐候型矽質彈性填充劑進行表面封堵處理

(5)於裂縫適當位置安裝裂隙測微計,再使用彈性及剛性雙液型聚胺酯樹脂,依據當時蓄水面高程區隔,各別分2處出口深度進行斜孔二度灌注,封堵滲水並黏結混凝土裂縫,灌漿時由下往上灌注,視上部溢漿狀況、測微計變化與灌漿壓力研定終止灌漿機制。

(6)於營運單位指定位置鑽設檢查孔確認漿液分布狀況。

(7)探查孔、檢查孔植入鋼筋,連同灌漿孔均以環氧樹脂砂漿完全填充。

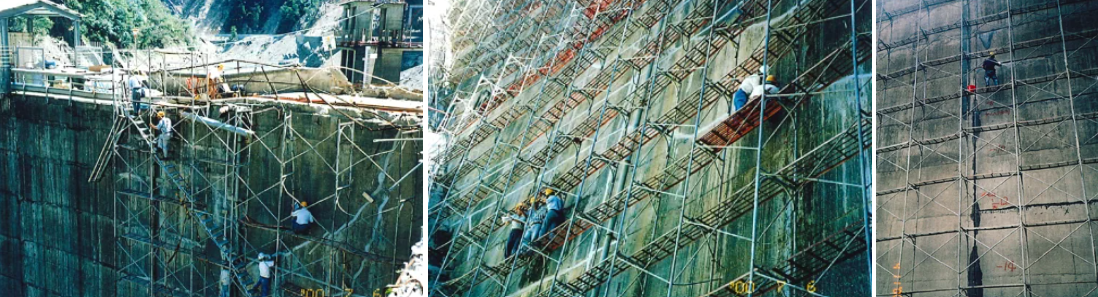

本水壩為高壩型式,施工前須要先清理工作面崩落物及搭設施工架

4.施工過程

由於水庫位於山區,地震後道路橋樑中斷一時無法搶通,施工機具搬運及人員進出多採用直升機、吊籠、移動吊架及徒步翻越等方式進行,驚險萬分。但發電廠水壩緊急修復關係群眾安全及民生用電刻不容緩,業主及專業廠商仍克服萬難,甘冒道路及工區落石不斷掉落的風險奮力快速搶修。

地震後道路橋樑中斷

5.執行成果

於各單位通力合作下,地震後既有滲水裂縫及昇層縫順利止漏加固完成,但蓄水面高程以上非明顯裂縫,因餘震不斷無法提升水位檢視滲水情況。為保障恢復蓄水後壩體安全,各單位決議就以往已存在滲水痕跡處進行檢測及一併施行止漏加固。經餘震平息並補充修復新發現微小裂縫後,報請驗收及逐步提升水庫蓄水位,透過觀測壩體變形量及滲水狀況符合安全運作要求,順利完成地震後混凝土壩體緊急止漏加固。

地震後既有滲水裂縫及昇層縫順利止漏加固完成  —

地震後混凝土壩體緊急止漏加固

若要下載完整版內容,請點擊以下連結填寫email,我們將會依照您填寫的電子郵件寄送下載連結給您。
免費下載

將下載檔案寄至:

✅文章分享

✅官方LINE諮詢

✅FB粉絲團

✅Yotube頻道

版權所有© 2024駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播

發佈留言

發佈留言必須填寫的電子郵件地址不會公開。
