共同管道滲漏水修復與加固

地下空間滲漏水封堵及迎水面填充加固

1.工程背景

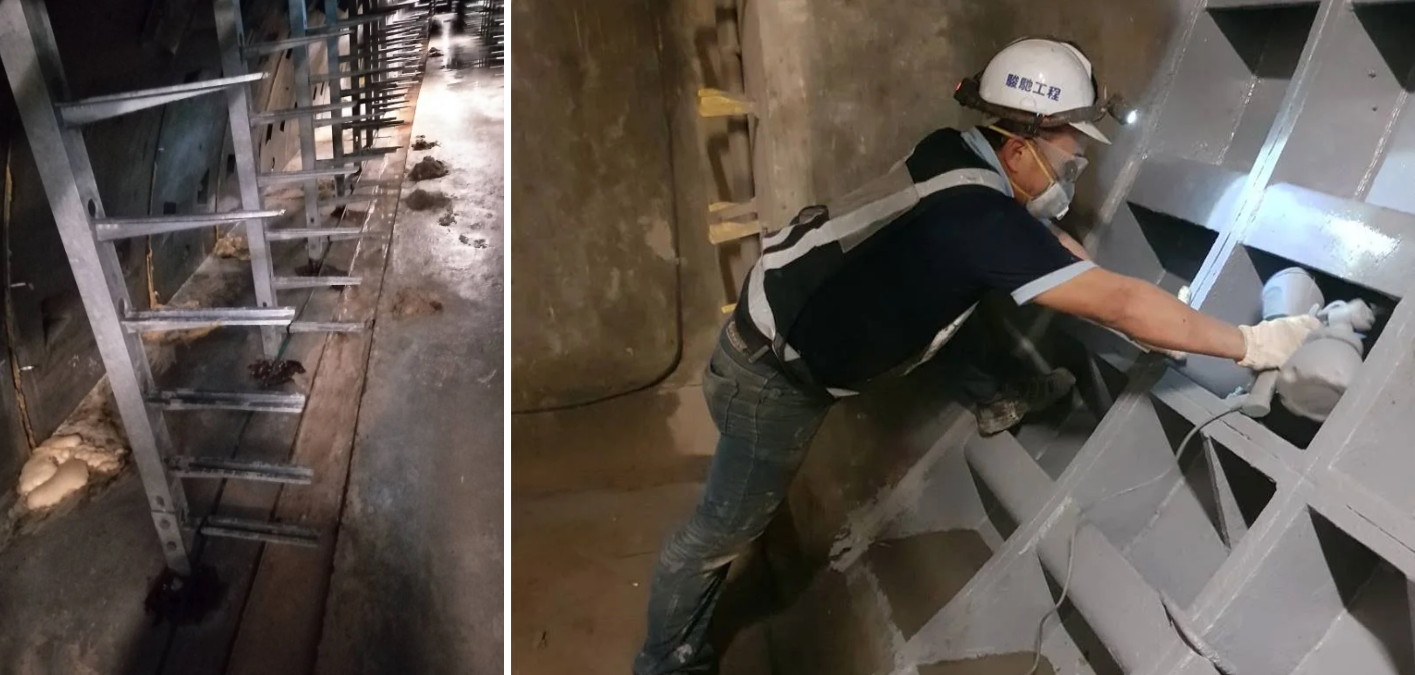

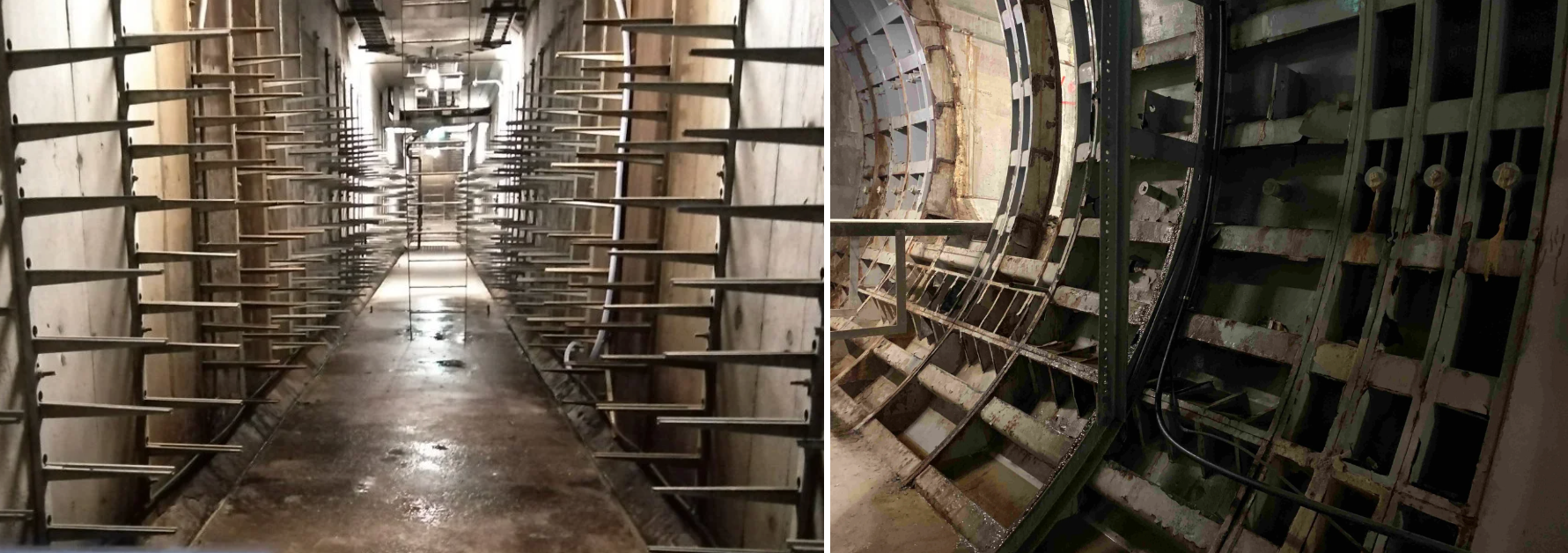

某都會區共同管道於使用一段時間後出現局部漏水、鋼環片銹蝕、導水溝堵塞等現象,為維護內部各類公共管路及設備運作正常,避免人民生活受到影響,養護單位特別委託具備地下構造物止水加固經驗的專業廠商進行現場勘查並提出解決方案,經審查後交付執行。

某都會區共同管道於使用一段時間後出現局部漏水、鋼環片銹蝕、導水溝堵塞等現象

2.解決方案

依照現場勘查結果發現,共同管道內發生瑕疵可概分為四類,分別為:(1)混凝土裂縫及二次施工縫漏水;(2)環片接縫、注漿孔及螺栓孔漏水;(3)投入口及引入孔漏水;(4)排水溝淤 積堵塞。為完整修復管道內各類問題,擬定止水加固與重建方案如下:(1)聚胺酯樹脂止漏;(2)迎水面填充加固;(3)非密封開口接水盤及導水管重建;(4)排水溝清理與修復;(5)鋼環片除銹、防銹及表面塗裝;(6)場地清理與復原。



3.施工設計

基於共同管道保固維護及功能性管路臨時性遷移等限制,規劃時依照業主指定位置及內容進行施工設計如下:

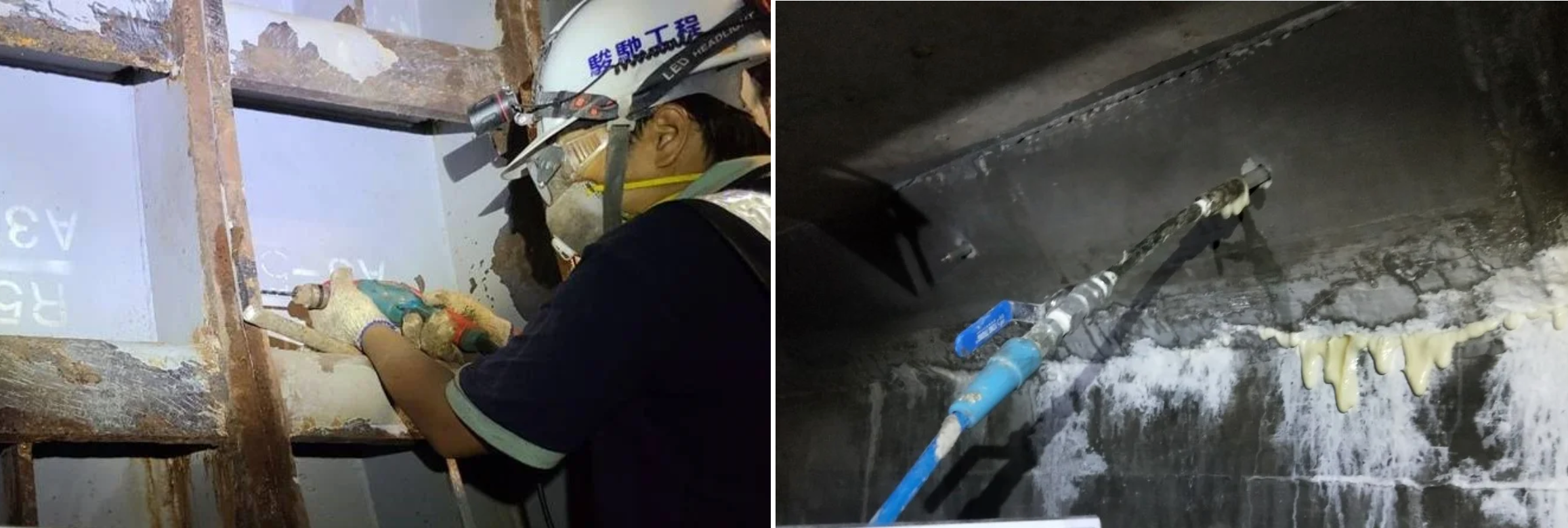

(1)混凝土裂縫滲水採用30cm間距交錯鑽設45度斜孔方式,進行雙液型聚胺酯樹脂二度灌注,填充並黏結裂縫

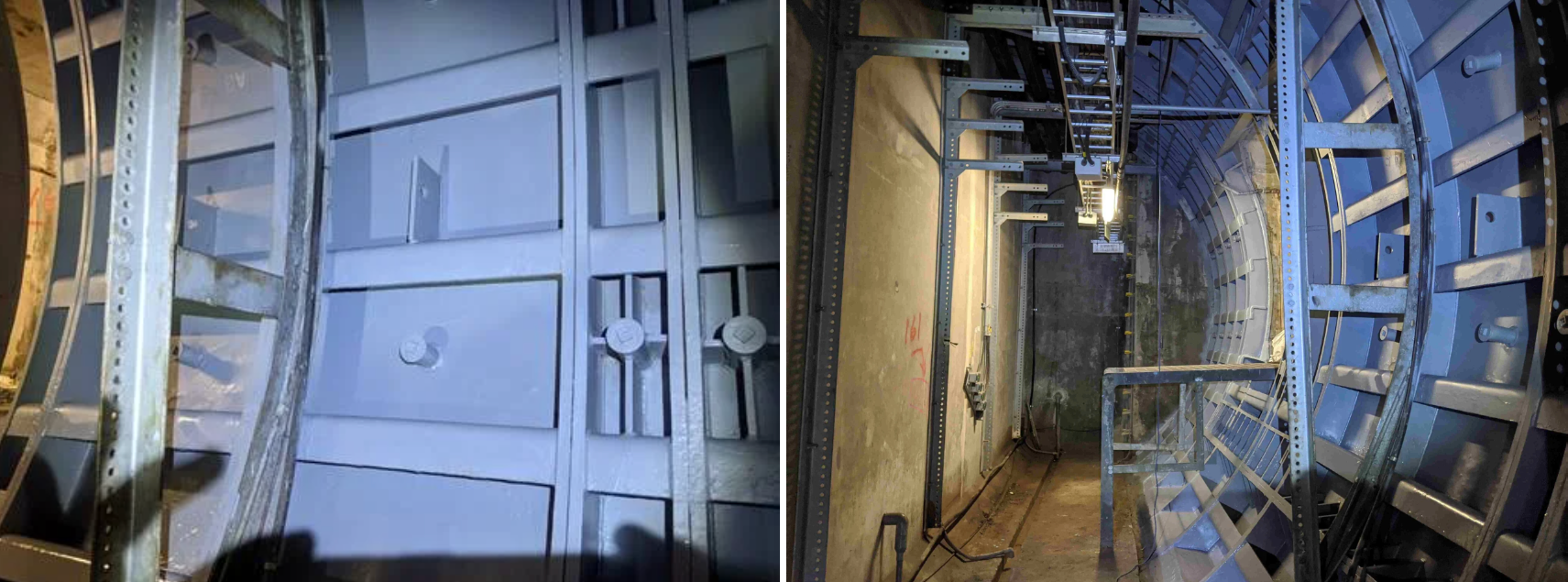

(2)環片接縫滲漏處於環片兩側間距30cm鑽設一孔,並裝設逆止灌注器,利用雙液型聚胺酯樹脂二度灌注進行接縫填充

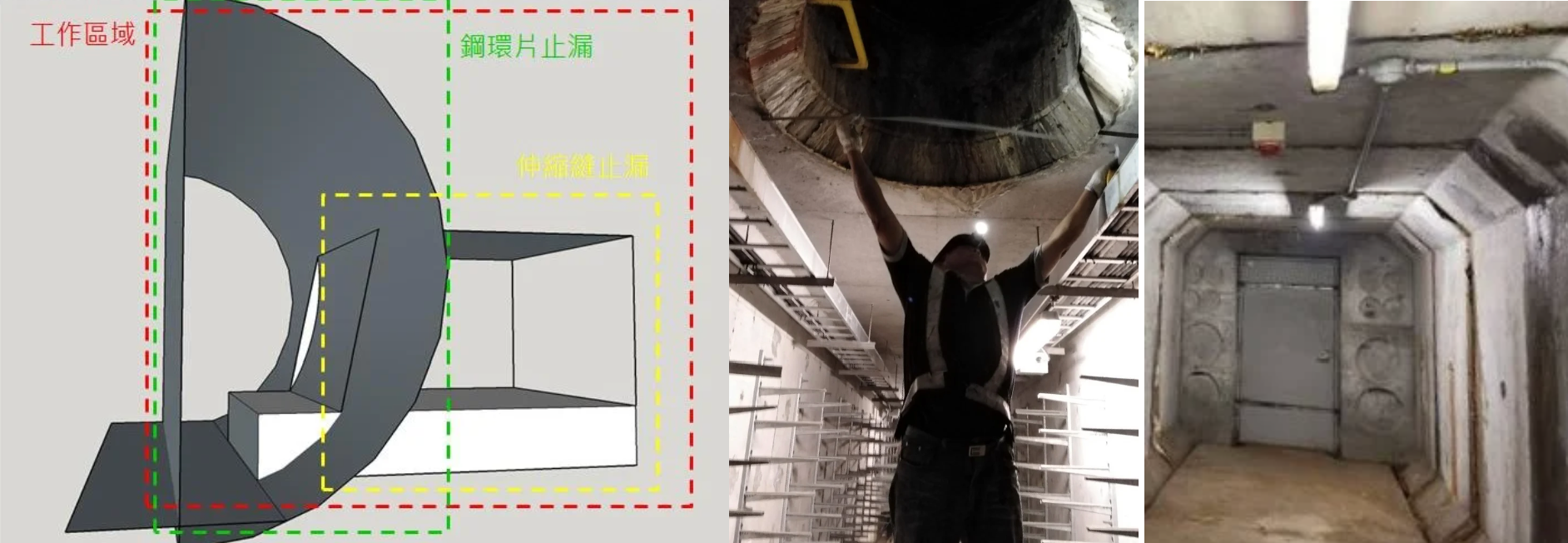

(3)利用環片原設計灌漿孔或小型鑽孔搭配止水箱進行迎水面樹脂填充加固

(4)非密封開口處先進行非連續面樹脂灌注止水及樹脂砂漿表面重建後,設置不鏽鋼滴水盤及導水管疏導流入的地表水

(5)鋼環片於灌注器切除並滿焊填充孔口後,利用電動工具打磨鋼環片表面,再進行除銹劑、阻銹劑與面層油漆等多度塗刷

(6)清除排水溝及牆面白華,並於受損位置利用水泥砂漿重建排水溝及牆面;(7)清理現場及修補各受損區塊,並復原場地。

基於共同管道保固維護及功能性管路臨時性遷移等限制,規劃時依照業主指定位置及內容進行施工設計如下



4.施工過程

由於本共同管道已收容納入電力、電信及自來水等管路,出現損傷位置又分佈於混凝土廊道頂版、牆面、底版及各類環片上,施工準備及施工架搭設略為耗費時間,其餘作業一切順利。局部受投入管路阻擋位置,則報請業主審定,採用表面防水填充塗佈方式進行短效性修復,另請巡檢單位加強檢視。

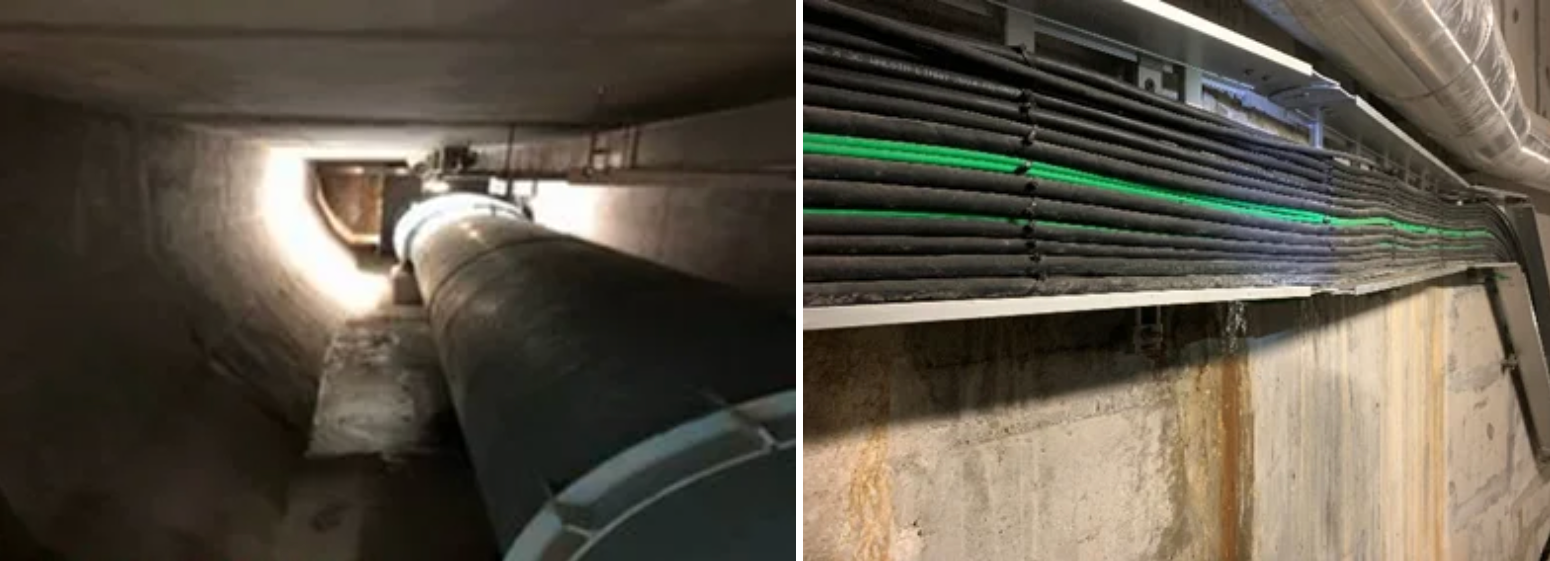

本共同管道已收容納入電力、電信及自來水等管路

  —

5.執行成果

共同管道隸屬公共工程,本次預防性維護與修復作業,施工過程並無大量湧水等立即性危害。在養護單位、使用單位與專業廠商通力配合下,工作得以順利進行。於所有指定位置維護完成後,報請各方承辦人員會同驗收,確認達成設計要求,順利完成共同管道滲漏水修復與加固工作。



共同管道滲漏水修復與加固-地下空間滲漏水封堵及迎水面填充加固

若要下載完整版內容,請點擊以下連結填寫email,我們將會依照您填寫的電子郵件寄送下載連結給您。
免費下載

將下載檔案寄至:

✅文章分享

✅官方LINE諮詢

✅FB粉絲團

✅Yotube頻道

版權所有© 2024駿馳工程股份有限公司,本刊圖文未經許可不得翻印、公開傳播

發佈留言

發佈留言必須填寫的電子郵件地址不會公開。
